Vedran Lakić (SDP), federalni ministar energije, rudarstva i industrije, odgovorio je na pitanje delegata Azhara Sejarića (NiP) u Domu naroda Parlamenta Federacije Bosne i Hercegovine o projektu plinovoda Zapadna interkonekcija.
Ovaj projekt se odnosi na gasifikaciju Unsko-sanskog kantona, a Sejarić je tražio informacije o trenutnoj fazi realizacije, narednim koracima i vremenskim okvirima.
Lakić je naglasio da bi plinovod bio nastavak postojećeg plinovoda iz Hrvatske, koji je jedan od tri ključna interkonekcijska projekta Federacije BiH i entitetskog preduzeća BH-Gas.
Istakao je da su ovi projekti definisani strateškim dokumentima državne i entitetske vlasti, uključujući okvirnu energetsku strategiju Bosne i Hercegovine do 2035. i Program javnih investicija FBiH za period 2025-2027.

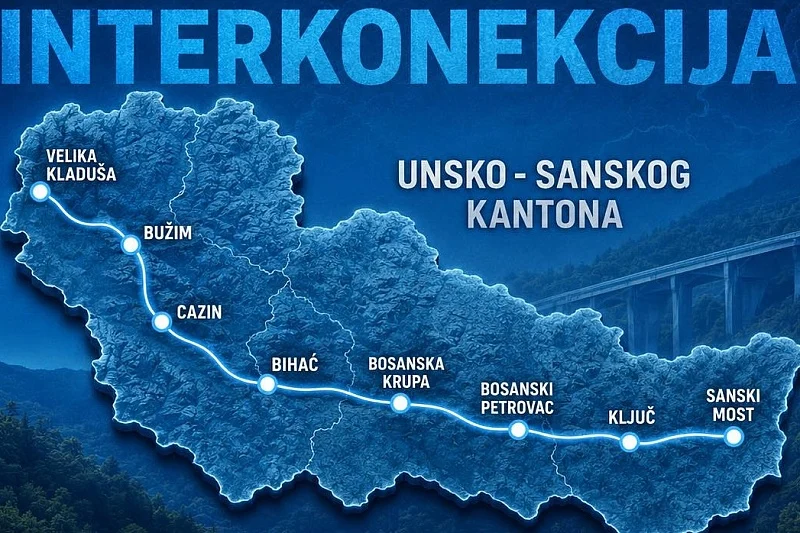

Prema njegovim riječima, Zapadna interkonekcija obuhvata tri faze:
- Prva faza obuhvata izgradnju na trasi Tržac - Bosanska Krupa, sa odvojcima za Bihać i Veliku Kladušu, ukupne dužine 80 kilometara;
- Druga faza se proteže od Bosanske Krupe do Sanskog Mosta, Ključa i Bosanskog Petrovca, ukupne dužine 105 kilometara;
- Treća faza izgradnje uključuje trasu Pećigrad - Bužim, koja iznosi 11 kilometara.
Lakić je uvjeren da je izgradnja ovog plinovoda opravdana zbog proširenja tržišta plina u FBiH, a također je naglasio interes Unsko-sanskog kantona za ovaj energent. Tvrdi da bi realizacija projekta bila posebno opravdana u prvoj i drugoj fazi.
Govoreći o finansiranju izgradnje Zapadne interkonekcije, Lakić je istakao da BH-Gas već radi na tom pitanju.
"BH-Gas redovno prijavljuje projekat na liste regionalnih planova, planova Evropske unije i međunarodnih planova. Trude se obezbijediti potencijalna grant sredstva za ažuriranje postojeće i izradu projektne dokumentacije, s obzirom na to da je Predinvesticiona studija gasifikacije USK završena 2008.", objasnio je Lakić.
Kako je dodao, BH-Gas je u planu javnih nabavki za 2025. godine odvojio sredstva za izradu Studije izvodljivosti, što bi doprinijelo napretku u izradi projektne dokumentacije. Ukazao je da tender za izradu studije izvodljivosti još uvijek nije završen, te da je u toku žalbeni postupak. Objasnio je svrhu te studije.
"Cilj Studije, čija izrada ima rok od osam mjeseci od dana potpisivanja ugovora s izabranim ponuđačem, jeste obezbijediti potrebne ažurirane podatke o potražnji za energijom, mogućnostima i opravdanosti realizacije projekta sa tehničkog, ekonomskog i ekološkog aspekta", naveo je.
Pored toga, dodao je da će Studija precizno definirati trasu plinovoda sa odvojcima, lokacije objekata na plinovodu i predvidjeti povezivanje s plinovodom Lička Jesenica - Rakovica - granica između Hrvatske i Bosne i Hercegovine.
Lakić je također podsjetio da su USK i Vlada FBiH u aprilu 2025. godine potpisali memorandum o saradnji za realizaciju ovog projekta. Naglasio je da se procjenjuje da će prva faza Zapadne interkonekcije biti završena do kraja 2030. godine, čime bi se stvorile pretpostavke za realizaciju preostalih dviju faza.
